中小オフィス内装リニューアルの基本|レイアウト・費用・工期のすべて

記事のイメージ画像

本記事は中小オフィス規模を前提に、目的→レイアウト→制約→範囲→費用→工期→発注の順で“判断に必要な要素だけ”を整理します。

内装リニューアルの目的を“1枚”に落とす

内装は「おしゃれにする」より、経営課題を解く投資として定義するとブレません。
ここが曖昧だと、レイアウト改装も見積もり比較も"好み勝負"になります。

(1)目的の典型パターン



目的には以下の典型パターンがあります。

  • 採用・ブランディング:面接導線・会社らしさ・撮影しやすさの整備
  • 働き方の変化:固定席から一部フリーアドレスへの移行、出社率の波への対応
  • 生産性:集中/協働の分離、会議室不足・Web会議の音漏れ解消
  • コスト:原状回復・設備更新のタイミングでのムダ削減

(2)「移転」ではなく「改装」を選ぶ判断軸



「移転」ではなく「改装」を選ぶ判断軸は以下のとおりです。

  • 改装が合理的なケース:立地・賃料が優位で物件を変えたくない/面積は足りているが運用が悪い
  • 移転との比較検討が必要なケース:手狭・増員確定・契約更新が不利——内装だけで解こうとしないのがコツ

レイアウト改装は「ゾーニング→動線→席数」で決まる

中小オフィスのレイアウトは、センスより設計順序が重要です。
順番を守るだけで、ムダな間仕切りや"作ったけど使われない会議室"が減り、結果的に費用も下がります。

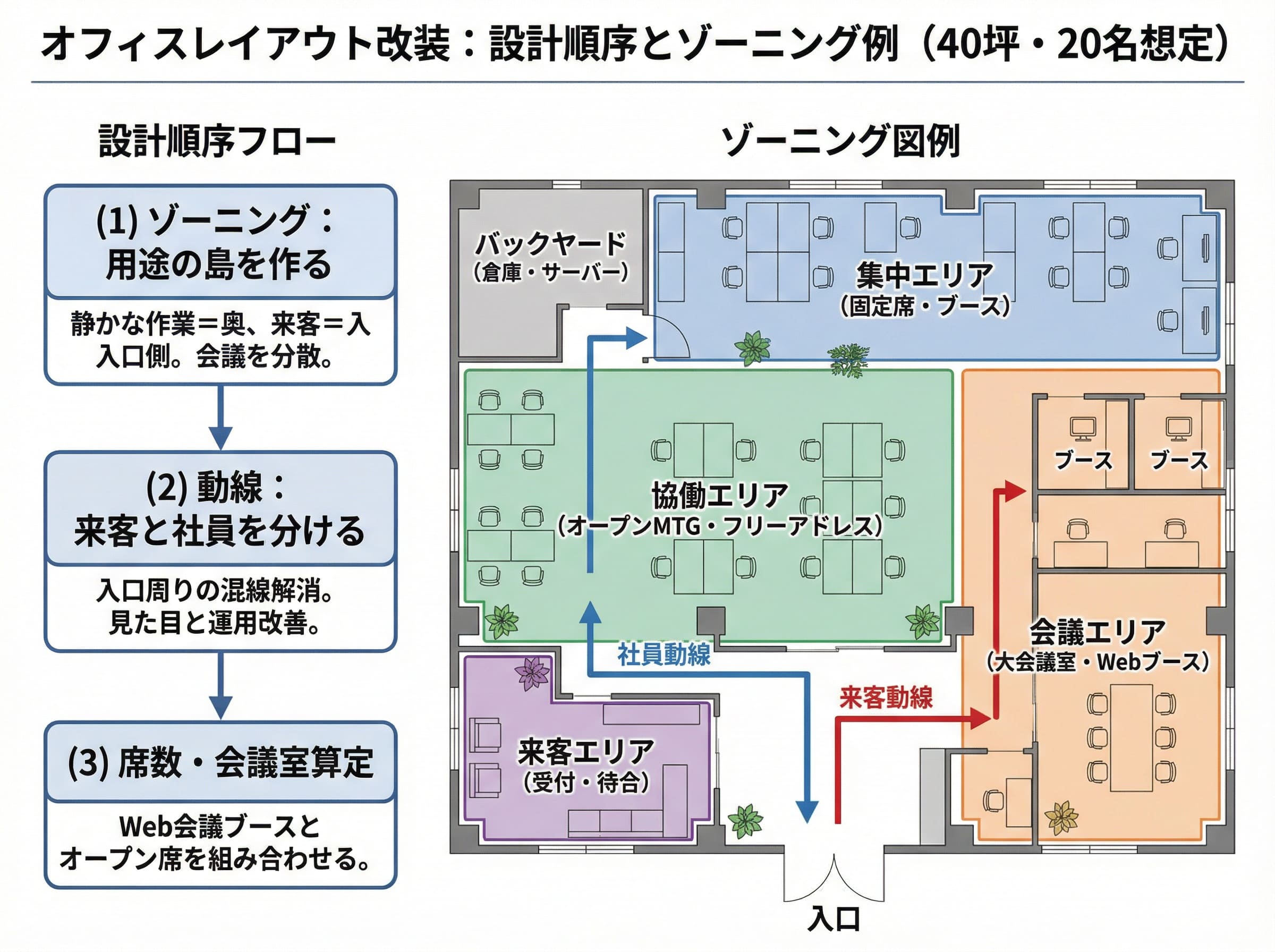

(1)ゾーニング:用途の島を作る



ゾーニングは以下のステップで進めましょう。

  1. 床を4〜6ブロック(集中/協働/会議/来客/バックヤード等)に分ける
  2. 静かな作業=奥、来客=入口側が基本
  3. 会議を1箇所に寄せすぎると移動・雑談・音で集中が崩れるため分散配置が有効

(2)動線:来客と社員を分ける

オフィス レイアウト 改装で最初に直すべきは、入口周りの混線です。

動線設計の際は、以下のポイントに注意しましょう。

  • 来客動線(入口→受付→会議室)と社員動線(入口→執務→設備)を分ける
  • 入口周りの混線を最初に直すと、見た目も運用も一気に整う

(3)席数・会議室の簡易算定(“感覚”を数で補正)



席数・会議室の簡易算定の基準は以下の通りです。

  • 必要席数:平均出社人数 × 1.1〜1.2(ピーク係数)
  • 会議室席数:同時会議数(ピーク)× 平均参加人数
  • 不足しがちな設備:1〜2人のWeb会議ブース

「全部を会議室で解決しない」のがポイントです。
小会議室を増やしすぎると坪単価が跳ね、運用も窮屈になります。

1〜2人ブースとオープンMTG席を混ぜるのが中小オフィスの定石です。

先に確認すべき制約:管理規約・消防・内装制限

失敗の多くはデザインではなく、制約の見落としです。設計に入る前に以下の3点を確認します。

(1)ビル管理規約:工事可能時間・搬入・騒音



夜間/休日のみ工事可だと、工期・人件費(夜間割増)が増えます。

管理会社に「工事申請フロー」「養生ルール」「指定業者の有無」「騒音工事の可否」を確認しましょう。

(2)消防:間仕切り変更でも届出が必要になることがある



テナントで修繕・模様替え・間仕切り変更等をする際は、事前届出が必要な場合があります(自治体により様式・運用は異なる)。
なお、カーテン・じゅうたん等の防炎対象物品は、施設区分や建物条件によって防炎性能を持つアイテム必須の可能性もあるので、事前に確認しましょう。

「レイアウトだけ変えるから関係ない」ではなく、間仕切り・カーペット・ブラインド等が絡むなら早めに確認が安全です。

(3)建築基準法の内装制限:素材選定が変わるケース



用途・規模によって内装材を制限される場合があります。

設計段階で「不燃・準不燃・難燃」の指定や、内装制限の範囲を確認しておくと手戻りが減ります。

リニューアル範囲を3段階で決める(迷いが消える)

同じ坪数でも、触る範囲で費用も工期も別物です。
まず3段階に当てはめて社内合意を取ってから詳細に入ると判断が速まります。

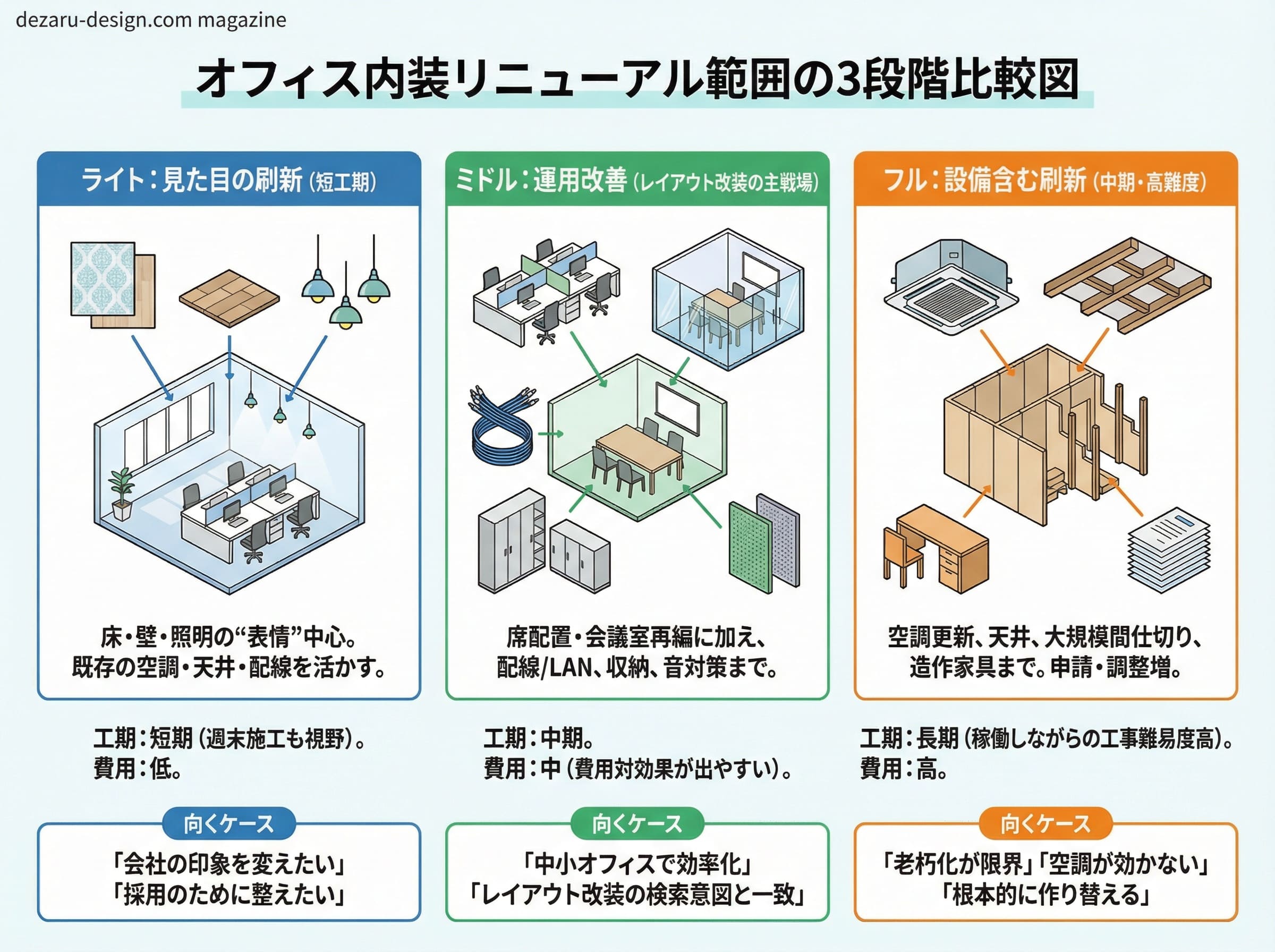

(1)ライト:見た目の刷新(短工期)

見た目の刷新のみのライトなリニューアルの特徴は以下の通りです。

  • 床・壁・照明の表情中心
  • 既存の空調・天井・配線を活かした週末施工も視野に入る
  • 「会社の印象を変えたい」「採用のために最低限整えたい」ケースに向く

(2)ミドル:運用改善(レイアウト改装の主戦場)


運用改善を希望する際のミドルリニューアルの特徴は以下の通りです。

  • 席配置・会議室再編に加え、配線/LANの引き直し・収納計画・音対策まで含む
  • 中小オフィスで最も費用対効果が出やすい

(3)フル:設備含む刷新(中期・高難度)

中期かつ難易度の高い設備刷新を含むフルリニューアルの特徴は以下の通りです。

  • 空調更新・天井・大規模間仕切り・造作家具まで対象
  • 「老朽化が限界」「空調が効かない」「増員で根本的に作り替える」ケースに該当

費用の目安:坪単価は“参考”、内訳でコントロールする

オフィス内装工事は坪単価で語られがちですが、設備(電気・LAN・空調)と間仕切り量で大きくブレます。
大事なのは「何が増えると、なぜ増えるか」を理解した上で見積を揃えることです。

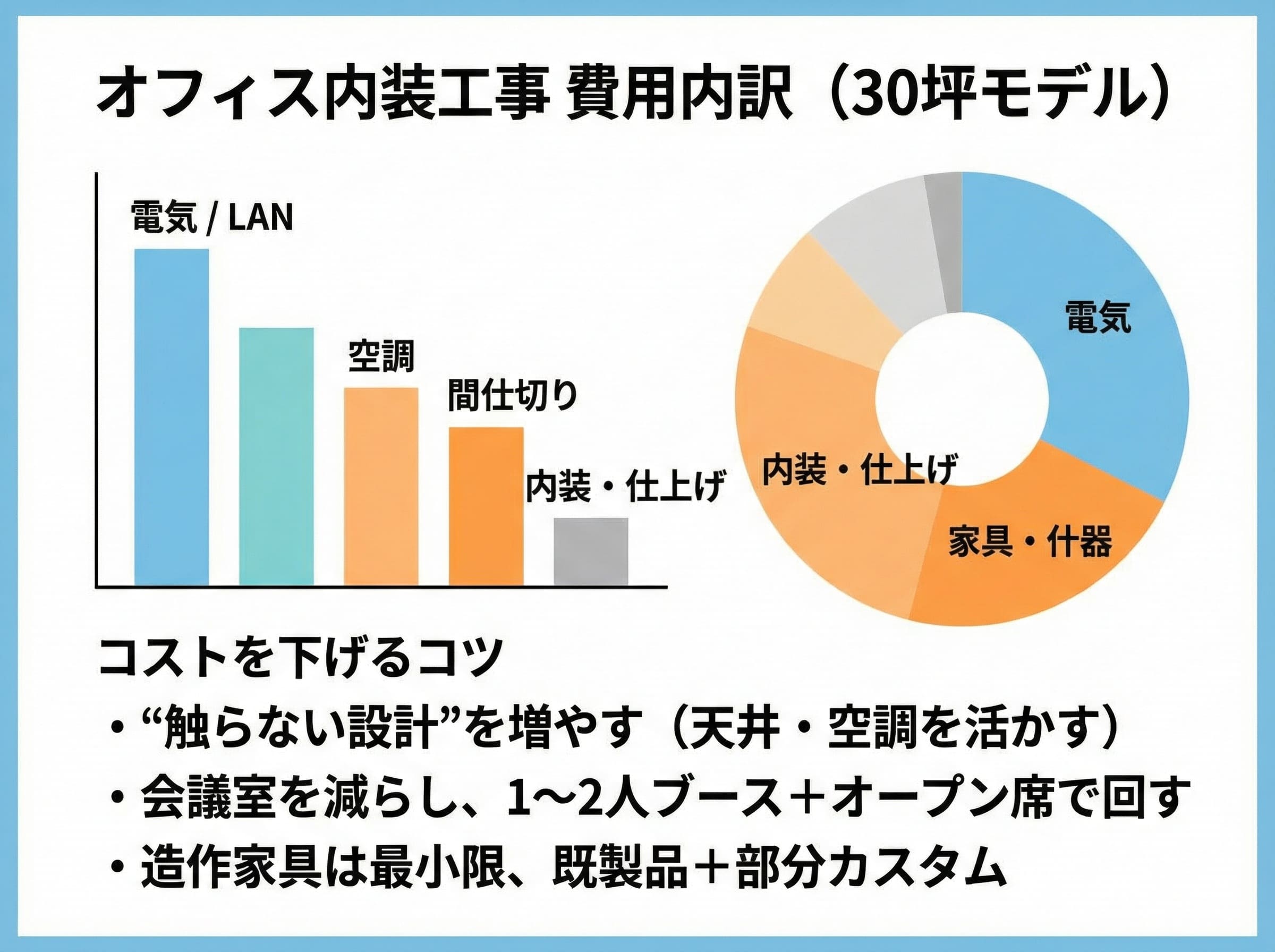

(1)中小オフィスで増えやすい3つ



中小オフィスで増えやすい項目は以下の3つです。

  • 電気・LAN:席替えに伴う増設、コンセント・床配線の整理
  • 空調:既存流用の可否、増設の必要性(室外機の制約も含む)
  • 間仕切り:会議室の作りすぎ、ガラス間仕切りの多用

(2)コストを下げるコツ(効く順)



コストを下げるために、以下の3点を上から順に試してみましょう。

  • "触らない設計"を増やす:天井・空調を活かす、位置を動かさない
  • 会議室を減らす:1〜2人ブース+オープン席で回す設計に切り替える
  • 造作家具は最小限に:既製品+部分カスタムで「見え方」を作る

工期の目安:完成希望日から“設計期間”を確保する

工事の前に、レイアウト・仕様を固める期間が必要です。
ここを圧縮すると、工事中の追加変更が増え、結果的に工期も費用も膨らみます。

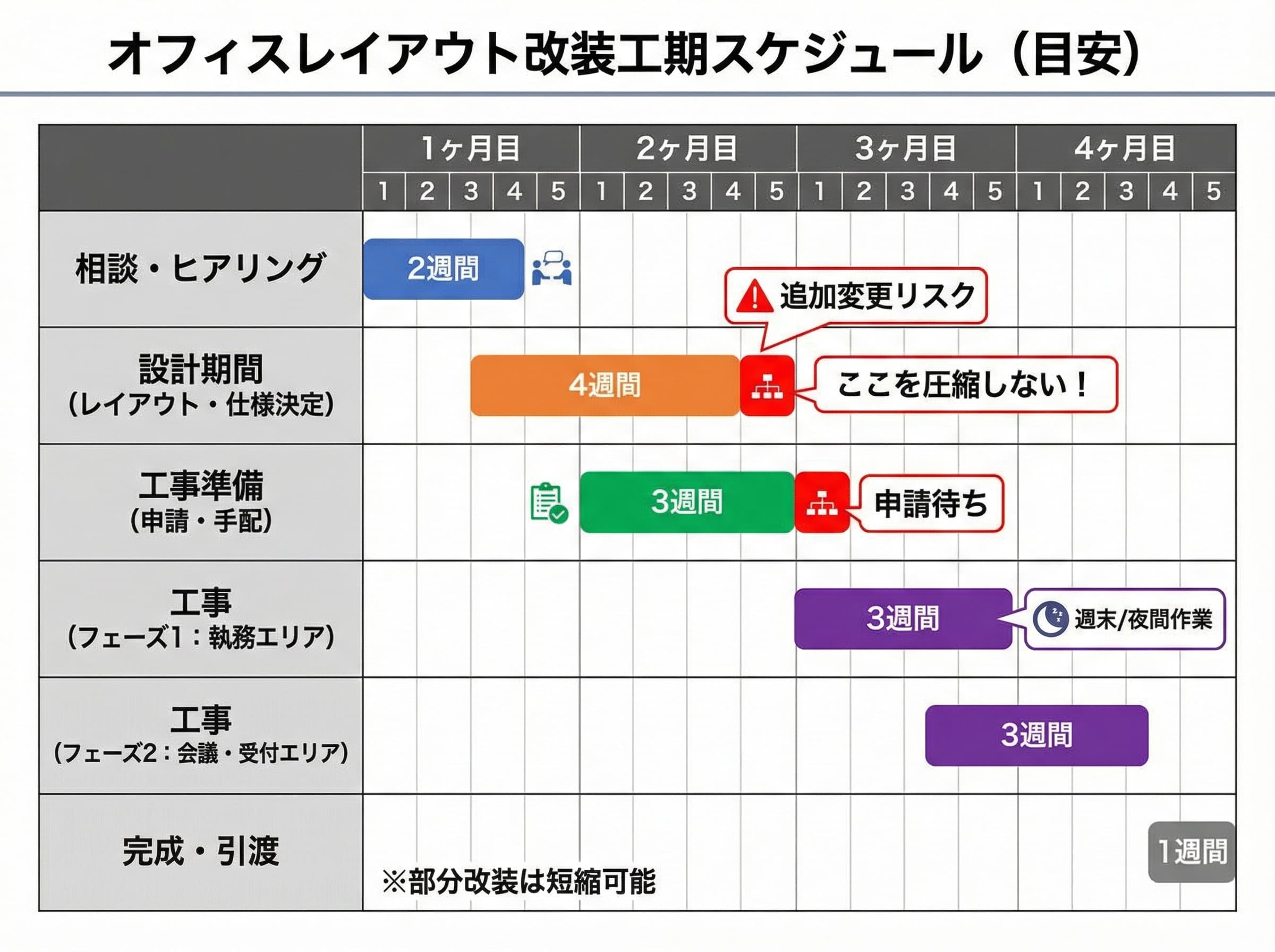

目安としては「相談〜完成:3〜4ヶ月」(部分改装なら短縮可能)で考えると安全です。

(3)“居ながら工事”を成立させる段取り



工期の基本方針は以下のとおりです。

  • 全体スケジュール:相談〜完成で3〜4ヶ月が目安(部分改装なら短縮可能)
  • 騒音工事の集約:解体・下地工事は週末・夜間に集中させる(ビル規約に合わせる)
  • フェーズ分割:執務→会議→受付の順で工事を進め、業務を止めない
  • 仮設運用の事前設定:席替え・在宅比率UP・一時保管の運用を工事前に決める

工期が伸びる主な原因は「追加変更」と「申請待ち」です。
早い段階で範囲(ライト/ミドル/フル)を確定し、管理会社・消防への確認を前倒しすると、リニューアルは驚くほどスムーズに進みます。

相見積で勝つ:比較条件を揃えれば、提案の質が上がる

同じ条件で複数社に依頼しないと、金額差の理由が比較できません。
中小オフィスほど"担当者の判断"が金額に出るため、依頼条件の揃え方が重要です。

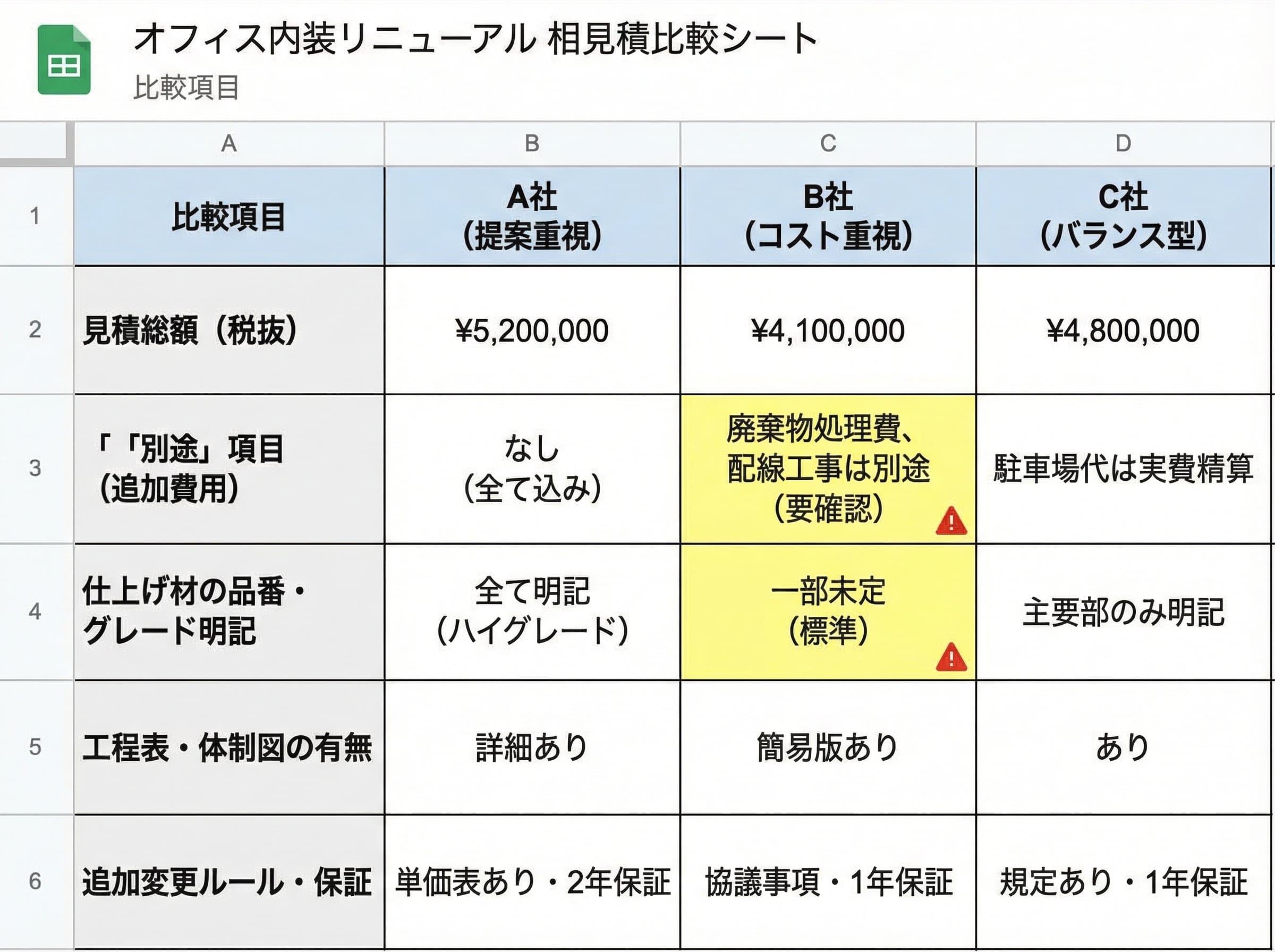

(1)見積依頼時に渡すもの(最低限)


見積依頼時に最低限渡すポイントは以下の4つです。

  • 現状平面図:なければ採寸で作成
  • 目的と優先順位:Must / Should / Want で整理
  • 工事条件:希望完成日・工事可能時間・管理規約の要点
  • 現状の課題写真:会議不足・収納不足・配線の散らかりなど

(2)比較チェックリスト



見積を比較する際のチェックポイントは以下の通りです。

  • 「別途」扱いの項目:追加費用になりやすい項目の有無
  • 仕上げ材の明記:品番・グレードが記載されているか
  • 工程表・体制図:誰が何をいつやるかの記載があるか
  • 変更ルールと保証:追加変更の単価ルール、引渡し後の保証期間・窓口

まとめ:中小オフィスの内装リニューアルは「順番」がすべて

中小オフィスの内装リニューアルは、以下の順で進めると迷いと追加費用が減ります。

  1. 目的の定義
  2. レイアウト設計
  3. 制約確認
  4. 範囲決定
  5. 費用管理
  6. 工期計画
  7. 相見積

まずは目的を1枚にまとめ、レイアウト改装の前提(制約・範囲)を固めた上で、同条件で複数社に提案を依頼してください。
比較できる状態を作れれば、最適解に早く到達できます。
